Как сделать опалубку для фундамента: виды, материалы, расчет, монтажные работы своими руками

Изготовление песчаной подушки

С целью уменьшения усилия нагрузки на фундамент дно выкопанной траншеи покрывают слоем песка, так называемой песчаной подушкой. Это, в свою очередь, позволить сэкономить на строительных материалах и значительно снизить затраты на строительство.

Как видно из названия, для подобной подушки обычно применяют песок крупной фракции, в промышленном строительстве также допустимо использование некрупной щебенки или котельного шлака.

Толщина слоя из песка должна составлять порядка двадцати сантиметров. После этого поверхность подушки должна быть плотно утрамбована, а горизонтальность выверена уровнемером. Когда все необходимые действия будут проведены, песчаная подушка заливается необходимым количеством воды, что позволит дать ей усадку и хорошее уплотнение.

Верхний слой покрывается гравием или крупной щебенкой.

Несъемная опалубка

Монолитная опалубка несъемной конструкции производится из специальных арболитных или пенополистироловых блоков. Зачастую ее изготавливают из утеплительных материалов. В данном случае она остается в качестве утеплителя, что исключает необходимость в проведении дополнительных работ по теплоизоляции.

Опалубку при строительстве частного дома лучше сооружать из арболита. Преимущество материала заключается в высоких теплоизоляционных качествах. А, к примеру, опалубка лестницы может изготавливаться из других материалов, как правило, дерева, поскольку здесь не такие высокие требования к теплоизоляции.

Заливка фундамента

Для того, чтобы правильно залить фундамент своими руками, необходимо постараться сделать это единовременно, так как перерывы в работе могут привести к растрескиванию залитого бетона и снижению прочности всей конструкции.

Лучшим методом заливки фундамента будет заказ готовой бетонной смеси, которую можно приобрести на заводе. В противном случае, учитывая требуемый объем смеси, возникает необходимость в бетономешалке.

Для того чтобы правильно рассчитать необходимое количество, глубину каждого отрезка умножают на его длину и ширину

Принимая во внимание, что каждый угол дома при подобном расчете учитывается дважды, нет необходимости заказывать все составляющие с запасом.

Для заливки фундамента частного дома требуется приобрести следующие ингредиенты:

  • Сухой цемент М500, который отличается отсутствием добавок (основной состав – силикат кальция, минералы и гипс), быстрым загустеванием и схватыванием;
  • Песок мелкой фракции;
  • Щебенка мелкой фракции;
  • Вода

Сухие смеси смешивают согласно пропорции 1:3:4, после чего добавляют воду небольшими порциями в количестве вполовину меньше получившегося объема сухой смеси и старательно перемешивают.

Все работы по заливке фундамента предпочтительно провести единовременно, так как добавление новой порции раствора на уже имеющийся застывший бетон может привести к образованию воздушных полостей и к последующему растрескиванию конструкции.

Как сделать опалубку своими руками: последовательность действий

Точный порядок работ определяется в зависимости от типа фундамента. Если изучить инструкцию и основные этапы работ, то можно построить опалубку и залить основу для будущего дома самостоятельно, используя лишь специальное оборудование.

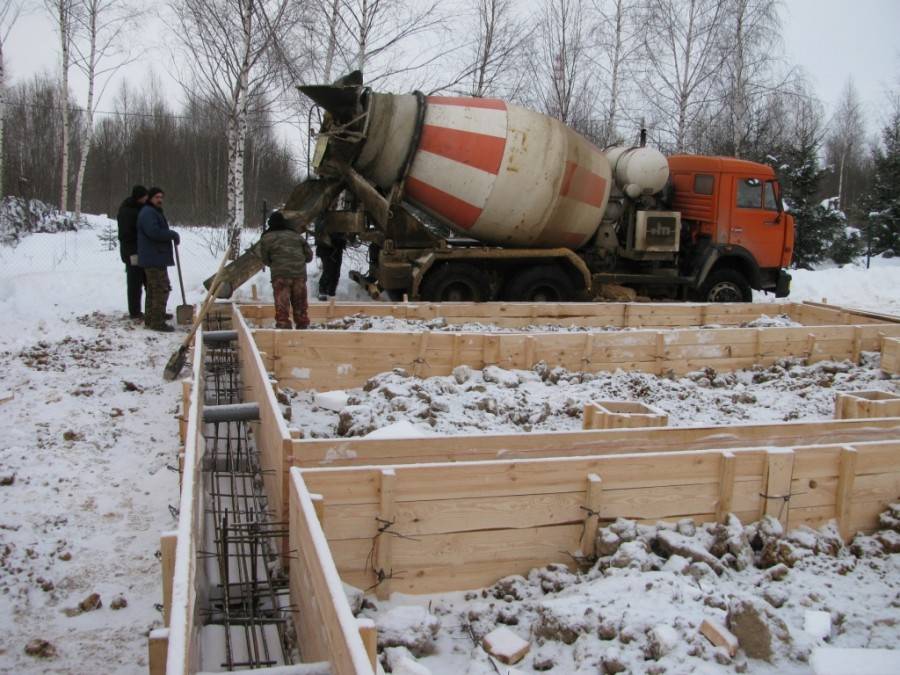

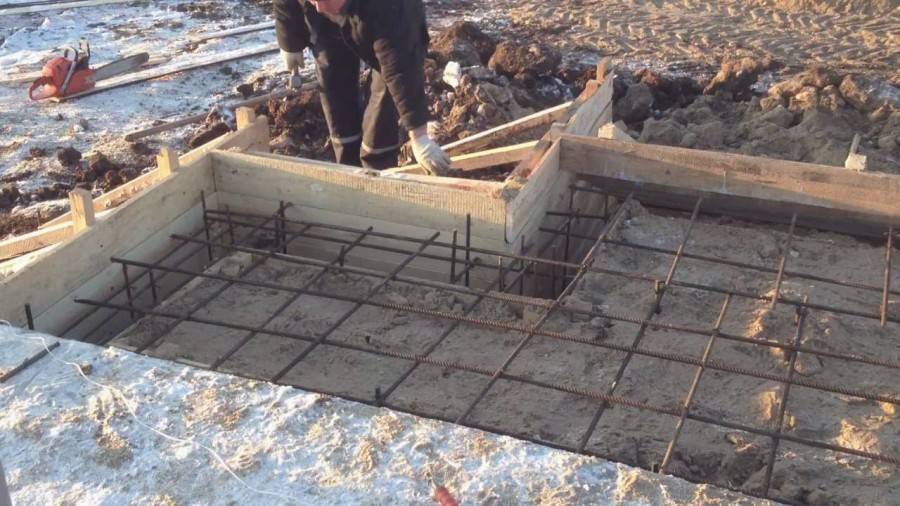

ФОТО: aipassivhaus.comПри выполнении монтажа обязательно учитываются особенности конструкции

Под ленточный фундамент

Если решено выполнять работы самостоятельно, рекомендуется строить съёмную опалубку. Также используется ленточный тип фундамента – это контур из железобетона, который располагают прямо под стенами здания.

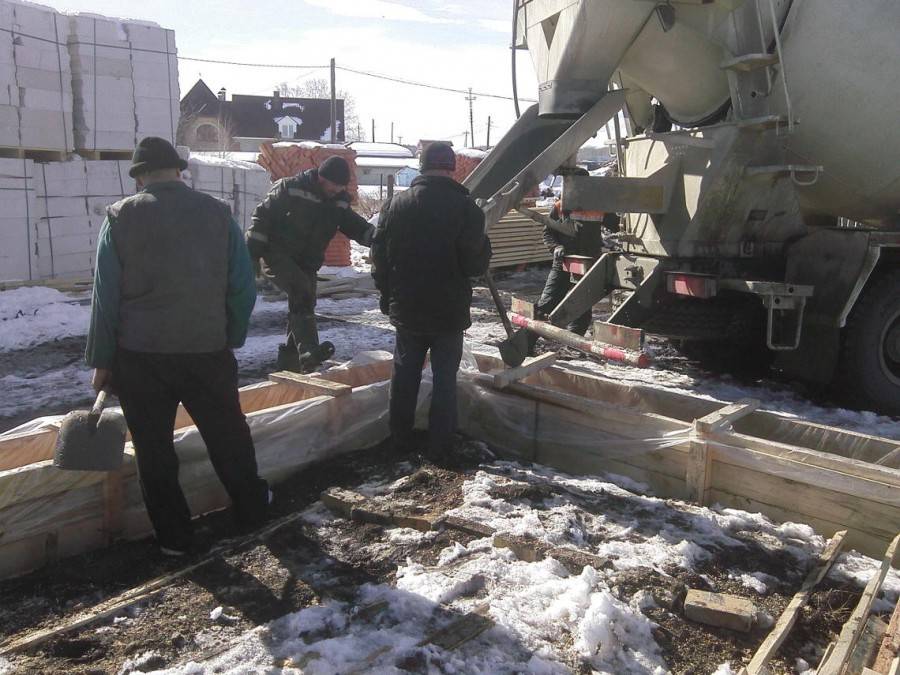

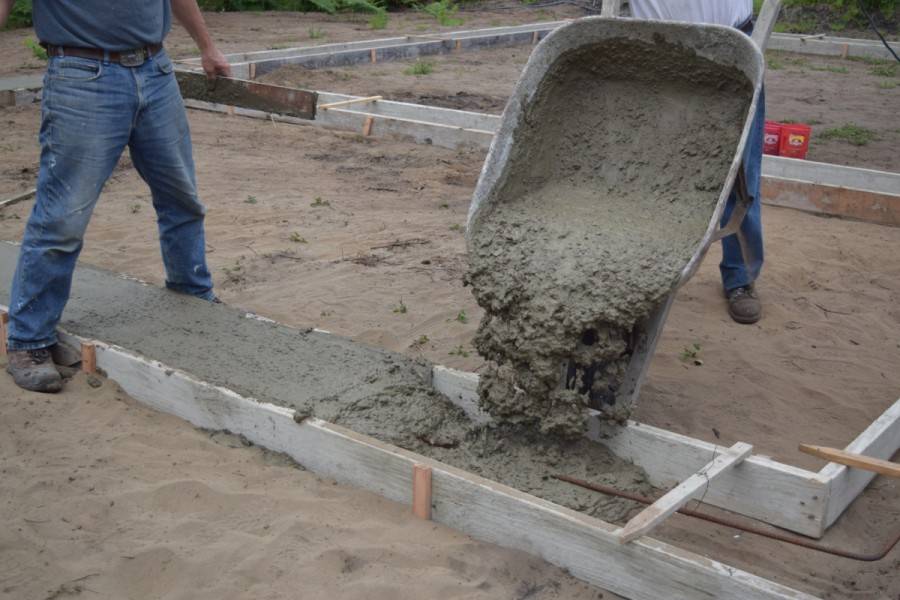

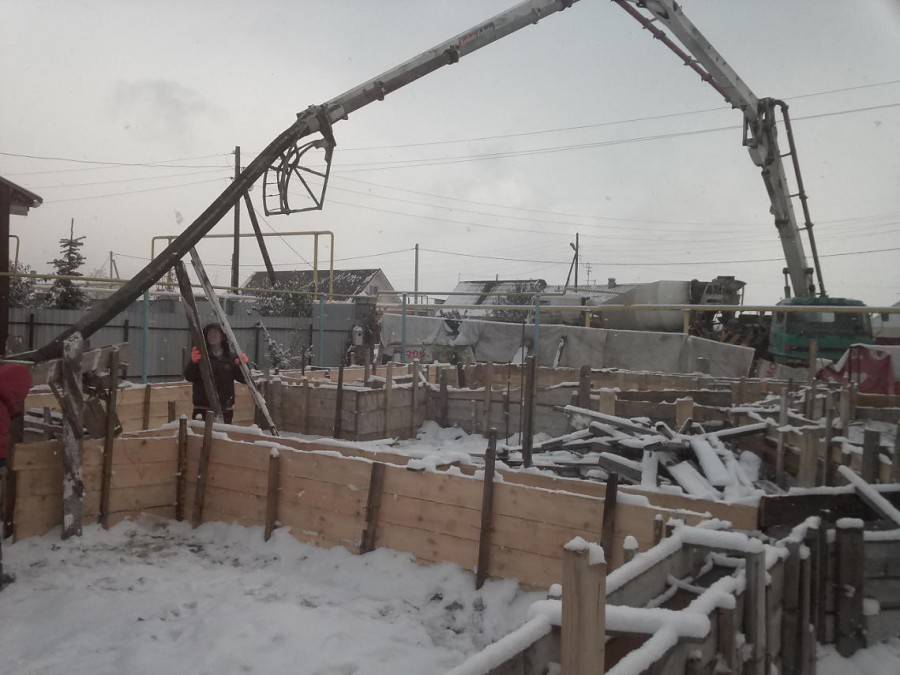

ФОТО: aipassivhaus.com Фундамент заливают таким образом, чтобы он находился не под всей площадью здания, а только под несущими стенами

Готовим все необходимое для работы

Для выполнения работ заранее нужно подготовить следующие инструменты:

  • уровень для определения степени ровности фундамента;
  • болгарку;
  • строительный молоток;
  • инструмент для измерения плотности;
  • ножовку для резьбы по дереву.

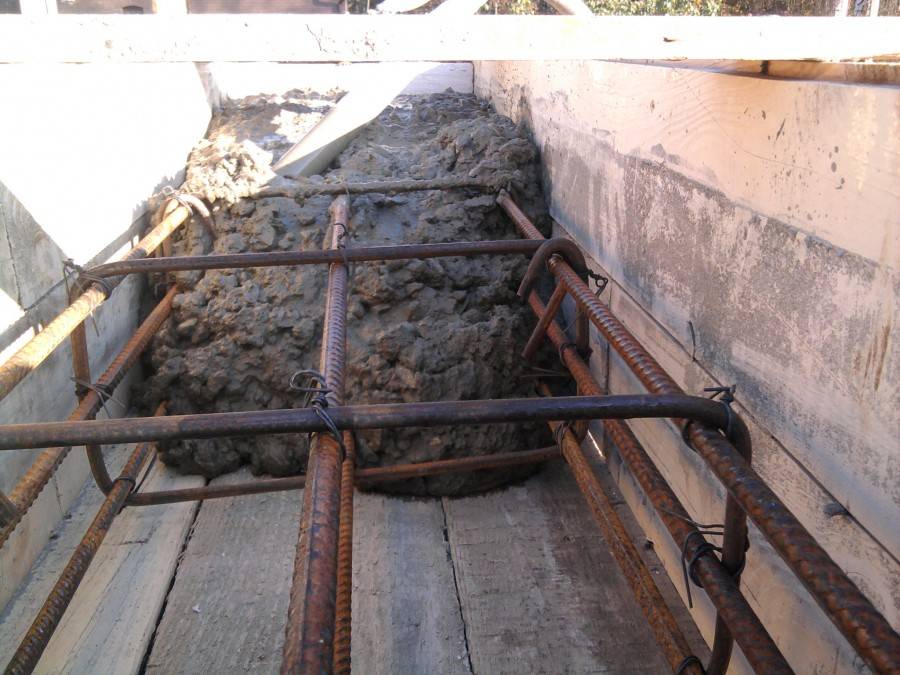

Ленточный фундамент выкладывают, используя арматуру, доски и брусья, а также рейки и крепежи. Чтобы скреплять куски дерева и металла используют саморезы или паклю. Также потребуется песок, который засыпают и используют в качестве подушки.

Расчёт

Важный этап в строительстве – подготовка необходимого количества пиломатериалов. При самостоятельном выполнении работ нужно произвести все расчеты, учитывая, что доски в траншее будут укладываться с обеих сторон. Также куски бруса потребуются для соединения конструкции.

Чтобы вычислить точное количество материала, нужно:

  • замерить траншею с внутренней стороны;
  • умножить полученную цифру на 2;
  • новую цифру снова делят на длину одной доски;
  • результат умножается на ширину доски и глубину траншеи.

Чтобы не ошибиться, полученное число следует округлить в большую сторону.

Количество бруса также лучше вычислить заранее, при этом нужно учесть, что его располагают на расстоянии 0,4 м. После того, как стала известна глубина и длина траншеи, можно получить точный объём материалов для строительства.

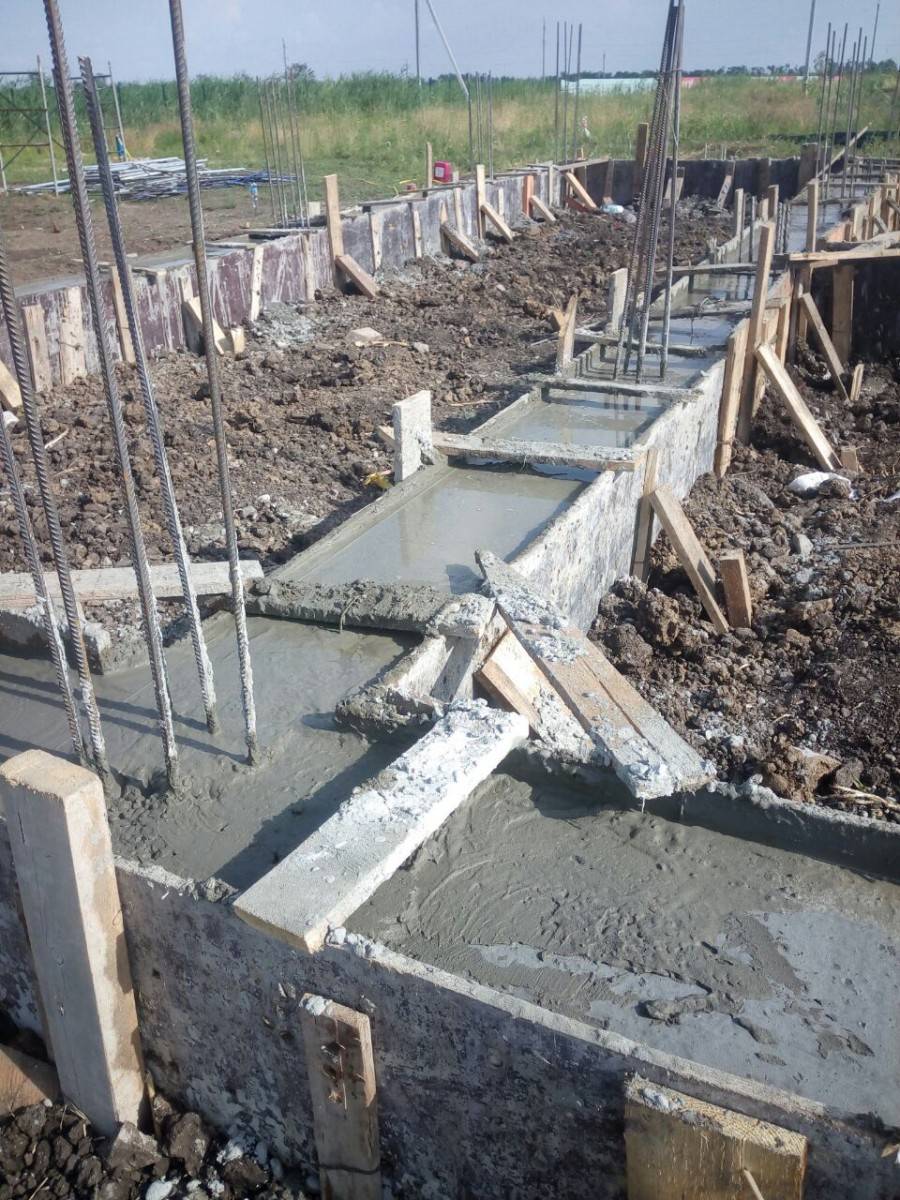

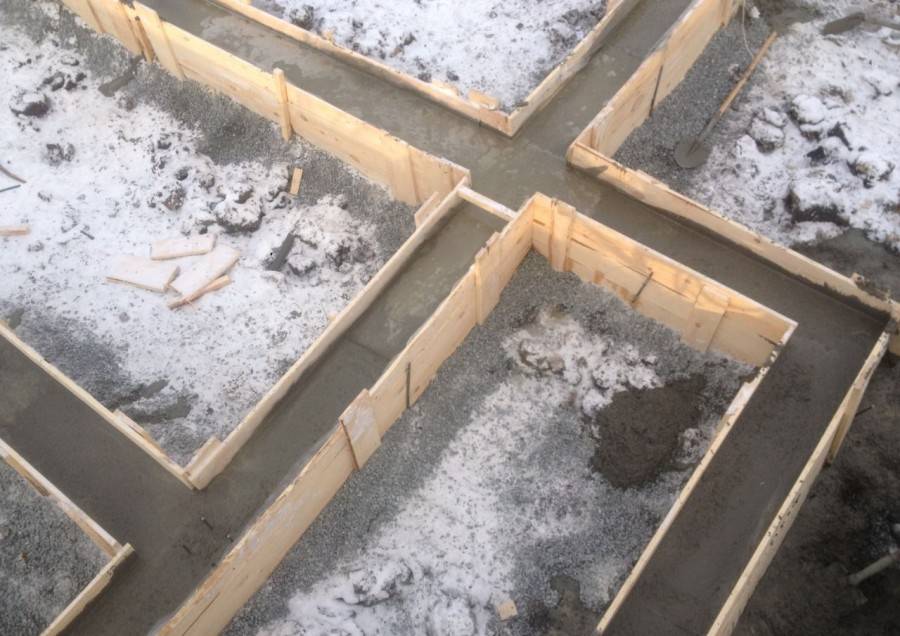

ФОТО: aipassivhaus.comМонтаж досок осуществляют по обе стороны выкопанной ямы

Пошаговая инструкция

Когда весь необходимый материал находится на строительном площадке, можно приступать к работам. Чтобы создать хорошую опалубку и ленточный фундамент, нужно действовать по инструкции:

ИллюстрацияОписание действия
В выкопанную яму засыпают большой слой песка и выравнивают его по всей поверхности. Идеальный показатель высоты этого слоя после тщательной утрамбовки – до 150 мм.
Затем сразу устанавливаются направляющие доски. Располагать их нужно вдоль линии, которая заранее проводится с помощью шнура. Чтобы надёжно закрепить доски, используют вертикальные брусья и колышки.
С внешней части котлована нужно поместить дополнительные опоры, и выровнять их, используя уровень.
К брусьям прикрепляются доски и устанавливаются распорки.

Подробнее все этапы работ смотрите в этом видео:

Watch this video on YouTube

Под монолитную плиту

Монтаж опалубки выполняют по всему периметру того участка, где будет заливаться фундамент

Важно выбрать подходящую конфигурацию, так, чтобы она полностью подходила по размерам к будущему фундаменту

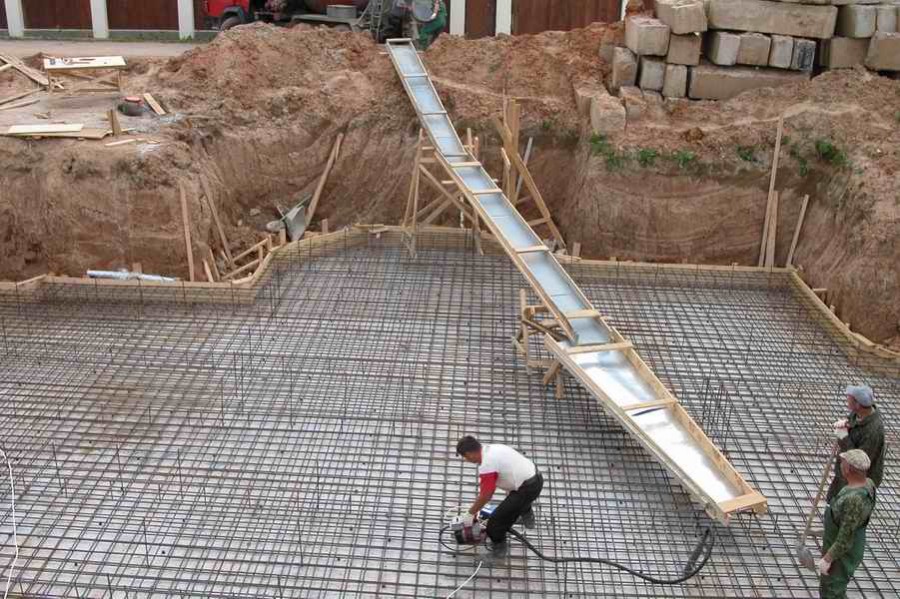

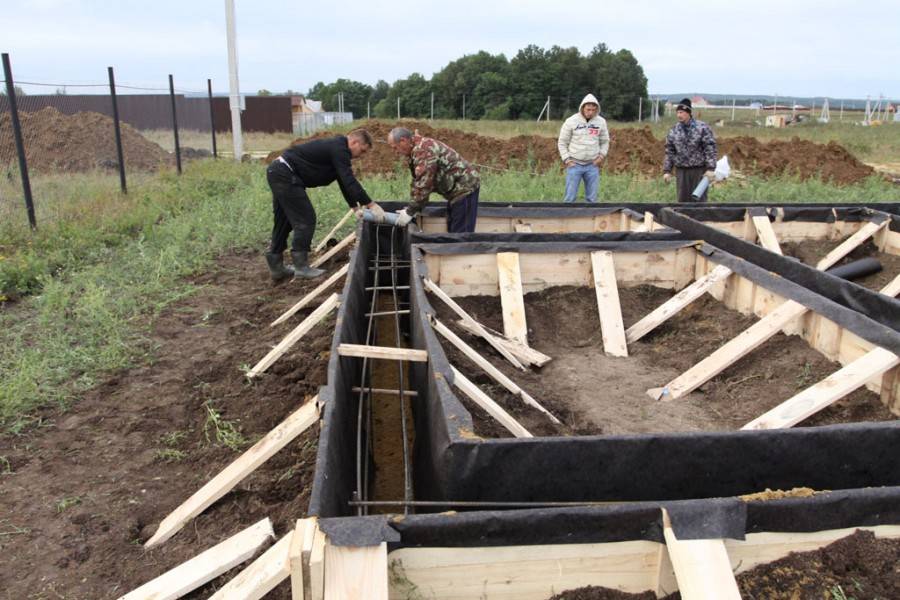

ФОТО: dekoriko.ru Монолитные плиты должны полностью повторять контур постройки

Что нужно для работы: инструмент и материалы

Набор инструментов выбирают в зависимости от того, какой будет опалубка – съёмной или несъёмной. Чаще всего выбирают второй вариант. Для него потребуются доски или ламинированная фанера, а также брусья толщиной не менее 40 мм.

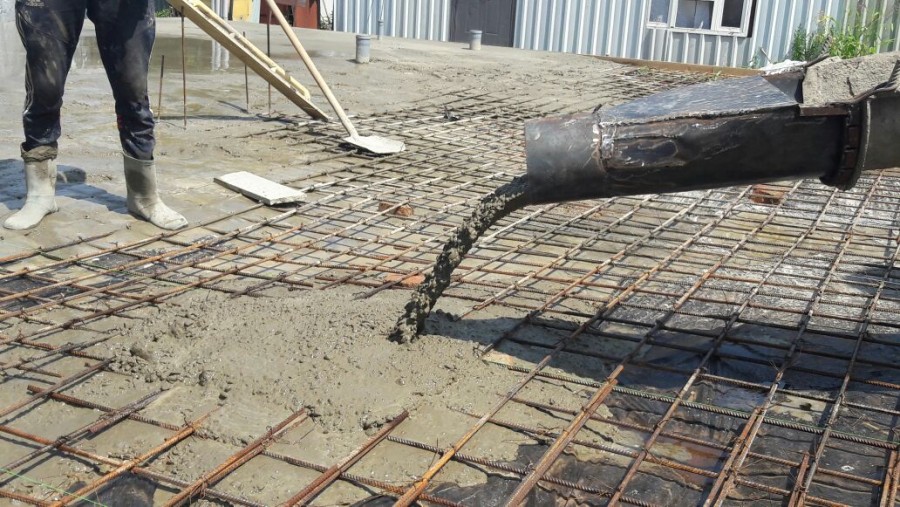

ФОТО: baurum.ru Важно убедиться в том, что выбрана оптимальная толщина бруса

Расчёт

Общее количество материала высчитывается самостоятельно, но для этого должны быть известны такие параметры, как высота фундамента и общий периметр будущей постройки. Эти показатели умножаются и полученный результат учитывается при покупке материала.

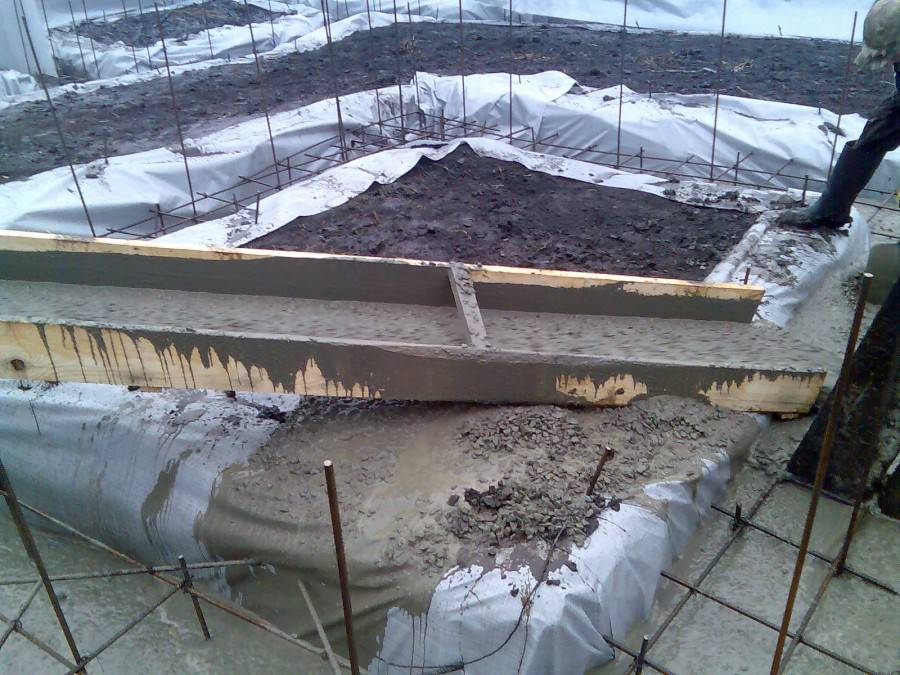

ФОТО: roomester.ru Обязательное условие – площадь фундамента должна быть равна площади щитов

Пошаговая инструкция

После того, как щиты подготовлены, их необходимо разместить вдоль ленты, натянутой по всему периметру. Для того, чтобы конструкция сохранила свою форму, по внешней стороне ставят укосы

Важно следить за тем, чтобы щиты стояли строго вертикально

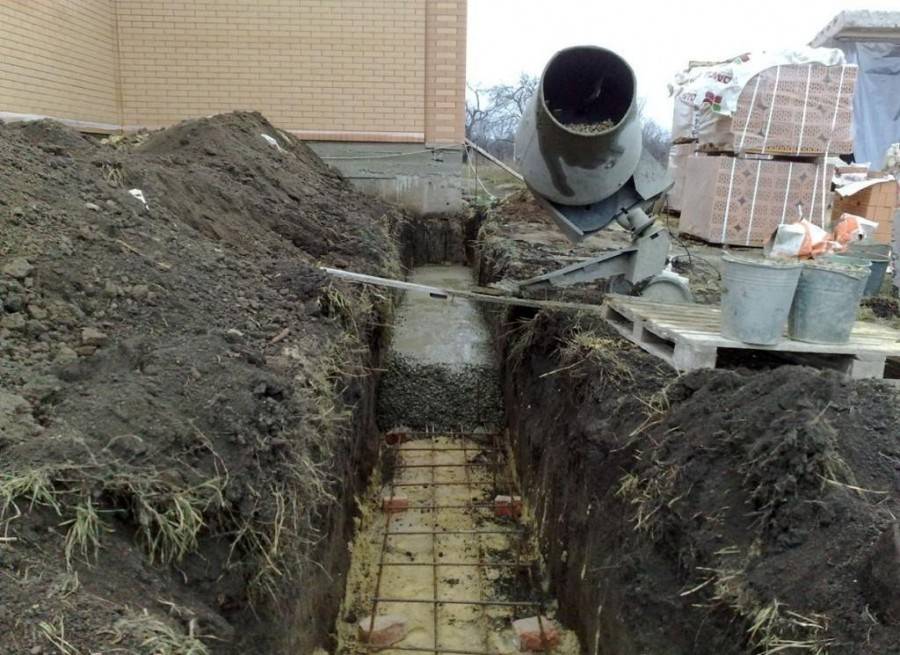

ФОТО:  krishna48.ru После установки каждого отдельного элемента проверяют его фиксацию

Все вопросы, которые могут возникнуть в процессе строительства, рассматриваются в следующем видео:

Watch this video on YouTube

Изготовление

Для того чтобы произвести расчет и установку опалубки своими руками, необходимо, в первую очередь, составить схему будущего фундамента. По полученному чертежу можно рассчитать все количество материала, которое потребуется для монтажа конструкции. Например, если будут использоваться стандартные обрезные доски определенной длины и ширины, то необходимо периметр будущего основания поделить на их длину, а высоту основания – на их ширину. Полученные значения перемножаются между собой, и получается число кубометров материала, которое потребуется для работ. К стоимости всех досок прибавляются расходы на крепеж и арматуру.

Но недостаточно все рассчитать – необходимо правильно собрать всю конструкцию таким образом, чтобы ни один щит не упал, а бетон не вытек из нее.

Процесс этот довольно трудоемкий и выполняется в несколько этапов (на примере щитовой опалубки).

  • Подготовка инструмента и материалов. После проведенных расчетов закупают дерево, крепежи и все недостающие инструменты. Проверяют их качество и готовность к работе.
  • Земляные работы. Участок, на котором планируется проведение работ, очищают от мусора и растительности, снимают верхний слой почвы и выравнивают. На готовую площадку с помощью веревок и кольев переносят размеры будущего фундамента и вырывают по ним траншею. Ее глубина зависит от типа основания: для заглубленного варианта необходима траншея глубже, чем уровень промерзания грунта, для мелкозаглубленного – около 50 см, а для незаглубленного – достаточно нескольких сантиметров, чтобы просто обозначить границы. Сама траншея должна быть на 8-12 см шире, чем будущая бетонная лента, а ее дно должно быть уплотненным и ровным. На дно углубления выполняют «подушку» из песка и гравия толщиной до 40 см.
  • Изготовление опалубки. Щитовая опалубка под ленточный тип фундамента должна немного превышать высоту будущей ленты, а длина одного ее элемента выполняется в пределах от 1,2 до 3 м. Щиты не должны прогибаться под напором бетона и пропускать его в местах стыка.

Сначала материал нарезают на доски одинаковой длины. Затем они крепятся с помощью брусьев, которые со стороны фундамента забиваются к ним гвоздями. Такие же бруски крепятся на расстоянии 20 см от боковых краев щита и через каждый метр. Несколько брусков делают длиннее снизу и затачивают их концы, чтобы можно было воткнуть конструкцию в землю.

Вместо гвоздей, можно делать щиты с саморезами – так будет даже прочнее и их не нужно загибать. Вместо досок, можно использовать листы ОСП или фанеры с укреплением металлическими уголками на раме из бруса. По такому алгоритму изготавливаются все остальные щиты до того момента, пока не будет собрано необходимое количество элементов.

С помощью уровня щит выставляется в ровную горизонталь, для чего ударами молотка подбивается с нужных сторон. Вертикаль щита также выставляется по уровню. Следующие элементы монтируются по разметке первого так, чтобы все они стояли в одной плоскости.

Чтобы противоположные щиты были на фиксированном расстоянии, монтируют шпильки из металла с резьбой толщиной от 8 до 12 мм на шайбах и гайках. Такие шпильки по длине должны превышать толщину будущей бетонной ленты сантиметров на 10 – их ставят в два ряда на расстоянии 13-17 см от краев. В щитах просверливаются отверстия, вставляется кусок пластиковой трубы и через него ставится шпилька, после чего гайки на обеих ее сторонах затягивают ключом. По завершении укрепления конструкции в нее можно укладывать гидроизоляцию, арматурную вязь и заливать раствор.

В первую очередь, раскрепляются все угловые подкосы, убираются внешние подпорки и колья. Затем можно приступать к демонтажу щитов. Гайки, накрученные поверх шпилек, снимаются, металлические штырьки вынимаются, а сама пластиковая трубка остается на месте. Щиты с креплениями на гвоздях снимаются труднее, чем на саморезах.

После того как все дерево снято, необходимо тщательно осмотреть всю ленту фундамента на излишки бетона или пустоты и устранить их, а затем оставить ее до полного затвердевания и усадки.

Стены из монолита: как рассчитать расход пиломатериалов

Устройство монолитных стен цокольного этажа, а также стен в помещениях первого и последующего этажей здания, потребует тщательного расчета расхода материалов. Расчет потребности щитов для заливки монолитных стен выполняется, исходя из толщины досок, применяемых для изготовления щитов.

В расчет берется площадь заливаемых стен помещения, а также учитываются припуски, необходимые для нормального выполнения технологического процесса по заливке монолитных конструкций.

Посмотрите видео, какие последствия могут быть из-за неправильного расчета опалубки при заливке монолитных стен.

Пример:

Заливается монолит стен размером 4х3 метра. Периметр стены – 14 пм. Проектом предусмотрено использовать для опалубки обрезной пиломатериал толщиной 30 см.

Припуск опалубки – 0,2 м.

Расчет: (14 х 2) х (3 + 0,2) х 0.03 = 2,688 м3.

Потребность в пиломатериале для изготовления щитов при заливке монолитных стен – 3 м3.

Расчёт материала, необходимые инструменты

При покупке пиломатериалов для опалубки нужно помнить, что доски будут располагаться с двух сторон траншеи. Кроме того, количество необходимых планок также зависит от глубины закладки фундамента и ширины самого деревянного изделия. Ведь доски сбиваются брусьями в щиты, высота которых должна быть немного больше глубины траншеи. Поэтому для определения количества досок необходимо измерить общую длину траншеи, умножить её на два, разделить на длину одного деревянного изделия и умножить на соотношение высоты траншеи к ширине доски. Что касается брусьев, то шаг их расположения должен составлять не более 40 см. В зависимости от этого определяется и количество необходимых брусьев. Итак, для работы понадобятся следующие материалы:

  • доска (влажность – не более 22%; толщина – 25–50 мм; ширина – 200–300 мм);
  • брусья (сечение 40*40 мм; длина равна глубине траншеи);
  • песок;
  • гвозди, саморезы;
  • пакля;
  • тонкие рейки.

Для устройства опалубки под ленточный фундамент понадобятся инструменты:

  • ножовка по дереву, электролобзик или болгарка;
  • дрель, молоток;
  • измерительная рулетка;
  • строительный уровень.

Усиление фундаментного основания

Со временем хозяин домостроения может обнаружить признаки проседания столбчатого фундамента. Это может проявляться в виде трещин в стенах, проседания полов внутри дома и прочим нарушениями целостности строительных конструкций.

Чтобы не допустить разрушения здания, нужно произвести работы по усилению столбов. Повысить несущую способность фундаментного основания можно двумя путями.

Вариант 1

Определить просевший столб. Под пяту заводят домкрат и подпирают её. Из-под неё извлекают грунт в определённом объёме. Образовавшиеся пустоты заполняют бетоном. Через 30 дней домкрат удаляют.

Вариант 2

Просевшие опоры подпирают домкратами, между ними устанавливают дополнительные столбы. После застывания бетона и демонтажа опалубки убирают домкраты. Для контроля просадки фундамента на опорах устанавливают маячки.

Если в результате вышеперечисленных мероприятий просадка основания дома будет продолжаться, то нужно обратиться в специализированную службу за профессиональным обследованием состояния фундамента и выявления причин возникновения этих негативных явлений.

Как можно залить фундамент дома зимой

Иногда возникает ситуация, когда все предварительные расчеты уже сделаны, траншея вырыта, опалубка подготовлена, но погода преподносит свои сюрпризы, и температура окружающего воздуха опускается до минусовой отметки.

В зимнее время года также можно заливать фундамент бетонной смесью, однако следует помнить, что влияние отрицательной температуры крайне негативно сказывается на качестве бетонной смеси, так как происходит быстрое замерзание воды до самого процесса схватывания.

Предотвращение этого явления достигается при помощи использования противоморозных добавок и подогрева готовой смеси. Желательно над местом проведения предполагаемых работ закрепить шатер из имеющихся подручных материалов, а внутри поддерживать положительную температуру воздуха при помощи тепловых пушек (электрических или газовых).

В зимнее время года часто используют пенополистироловую опалубку, которая не требует последующего удаления. Это поможет сохранить теплопроводность конструкции и будет способствовать медленному затвердеванию бетонной смеси, что является крайне важным.

В любое время года, независимо от температуры окружающей среды, заливку фундамента следует производить постепенно, слоями, так как одновременное помещение всего количества имеющейся смеси в опалубку приведет к появлению воздушных пузырей и к последующему растрескиванию после застывания.

Высота последнего слоя не должна превышать уровень предварительно натянутой бечевки. После завершения всех работ опалубка с внешней стороны простукивается при помощи молотка, а поверхность бетона разравнивается.

Готовый залитый фундамент закрывается полиэтиленом. Периодически пленку снимают, а поверхность смачивают водой, это позволит избежать появления трещин.

Через две недели после всех работ опалубка может быть демонтирована. Дальнейшее строительство самого дома допустимо продолжать не раннее, чем по прошествии месяца после заливки фундамента.

Учитывая все вышеуказанные нюансы, произвести всю работу возможно своими силами. Для полноты картины, в интернете в настоящий момент представлено множество фотографий, где поэтапно показано, как можно залить фундамент, не прибегая к помощи профессиональных строителей.

Технологии сборки арматуры для ленточного фундамента

Армирование ленточного фундамента своими руками начинается после установки опалубки. Есть два варианта:

  • Весь каркас собирают прямо в котловане или траншее. Если лента узкая и высокая, работать так неудобно.

  • Вблизи от котлована готовят отрезки каркаса. Их переносят по частям и устанавливают на предназначенное им место, связывая в единое целое. Так работать удобнее, за исключением того, что связанные конструкции из арматуры переносить очень неудобно и тяжело.

Оба вариант неидеальны и каждый решает, как ему будет легче. При работе непосредственно в траншее, нужно знать порядок действий:

  • Первыми укладывают продольные прутки нижнего армопояса. Их нужно приподнять на 5 см от края бетона. Лучше использовать для этого специальные ножки, но у застройщиков популярны куски кирпичей. От стенок опалубки арматура также отстоит на 5 см.
  • Используя поперечные куски конструкционной арматуры или сформованные контура, их фиксируют на необходимом расстоянии при помощи вязальной проволоки и крючка или вязального пистолета.
  • Далее есть два варианта:
    • Если использовались сформованные в виде прямоугольников контура, сразу к ним вверху привязывают верхний пояс.
    • Если при монтаже используют нарезанные куски для поперечных перемычек и вертикальных стоек, то следующий шаг — подвязывание вертикальных стоек. После того как все они привязаны, привязывают второй пояс продольной арматуры.

Есть еще одна технология армирования ленточного фундамента. Каркас получается жесткий, но идет большой расход прутка на вертикальные стойки: их забивают в грунт.

Вторая технология армирования ленточного фундамента — сначала вбивают вертикальные стойки, к ним привязывают продольные нитки, а потом все соединяют поперечными

  • Сначала вбивают вертикальные стойки в углах ленты и местах соединения горизонтальных прутков. Стойки должны иметь большой диаметр 16-20 мм. Их выставляют на расстоянии не менее 5 см от края опалубки, выверяя горизонтальность и вертикальность, забивают в грунт на 2 метра.
  • Затем забивают вертикальные прутки расчетного диаметра. Шаг установки мы определили: 300 мм, в углах и в местах примыкания простенков в два раза меньше — 150 мм.
  • К стойкам привязывают продольные нитки нижнего пояса армирования.
  • В местах пересечения стоек и продольных арматурин привязываются горизонтальные перемычки.
  • Подвязывается верхний пояс армирования, который располагается на 5-7 см ниже верхней поверхности бетона.
  • Привязываются горизонтальные перемычки.

Удобнее и быстрее  всего делать армирующий пояс с использованием сформованных заранее контуров. Прут сгибают, формируя прямоугольник с заданными параметрами. Вся проблема в том, что их необходимо делать одинаковыми, с минимальными отклонениями. И требуется их большое количество. Но потом работа в траншее движется быстрее.

Армирующий пояс можно вязать отдельно, а потом установить в опалубку и связать в единое целое уже на месте

Как видите, армирование ленточного фундамента — длительный и не самый простой процесс. Но справиться можно даже одному, без помощников. Потребуется, правда, много времени. Вдвоем или втроем работать сподручнее: и прутки переносить, и выставлять их.

Как сэкономить на опалубке?

Сократить затраты на устройство опалубки получится за счет расходов на материалы. Сделать это можно путем применения особых технологий укладки бетона. К ним относится послойная заливка раствора, а также его укладка по вертикали на отдельных участках основания. Эти приемы особенно оправданы, когда опалубка берется в аренду.

Послойная заливка

Смысл такой технологии состоит в разбивке процесса создания фундамента на несколько этапов формирования горизонтальных прослоек. Обычно формируют 2 – 3 слоя. Послойное формирование фундамента возможно при наличии благоприятных климатических условий: температуре около 20оС и средней влажности, когда допускается делать перерыв на 3 — 4 дня между заливкой прослоек, за которые бетон частично отвердеет.Схема заливки фундамента по слоям
Сначала делают щиты чуть выше высоты первой бетонной заливки. После ее проведения делают перерыв на схватывание бетона. Для обеспечения адгезии с последующей прослойкой, необходимо перед ее заливкой снять с верхней кромки отвердевшего слоя бетонное «молочко».

Для заливки последующего слоя опалубку монтируют с расчетом небольшого захвата нижней прослойки. Конструкцию опалубки увеличивают с помощью шпилек. Последующий процесс монтажа происходит быстрее первого.

Заливка с вертикальным делением

Проведение вертикальной заливки проводится поэтапно на отдельных участках основания. Ленточное основание делится на несколько секторов, обычно, это 2 – 3 части. Сначала заливка проводится на одном участке. Для него предварительно монтируется опалубка. К каркасу щита опалубки по бокам крепятся горизонтальные прутья, выдвигаемые за его пределы на 0,5 метра после формирования основания на первом участке. Далее опалубка переставляется на следующий вертикальный участок.

Сформированный в отдельном участке фундаментный слой, не должен быть гладким с краев, на нем должна присутствовать небольшая шероховатость для обеспечения адгезии с, рядом сформированным, вертикальным слоем. В такой последовательности формируется все основание.

Назначение опалубки

Конструкция предназначена для того, чтобы не позволять жидкому материалу растекаться. Благодаря ограниченному пространству, бетон сохраняет заданную геометрию и положение в пространстве, равномерно высыхает и приобретает требуемую прочность.

Основные требования к опалубке для ленточного фундамента:

  • высокая прочность, сопротивляемость давлению жидкой смеси внутри заданного объема и внешним воздействиям;
  • стабильность размеров внутреннего пространства (геометрии будущих элементов основания);
  • возможность беспрепятственной заливке жидкой смеси в форму, армирования монолитного фундамента.

Технические требования к опалубке собраны в ГОСТ 52085-2003, но они относятся к промышленно применяемым вспомогательным конструкциям. Для самостоятельного устройства опалубки обязательно соблюдение только основных условий.

Что такое ленточный фундамент

Ленточный фундамент закладывают под здания с массивными стенами, что доказывает прочность и надёжность этой конструкции

Важнейшим моментом при планировании строительства дома является правильный выбор типа фундамента – главного конструктивного элемента здания. Неверно спроектированная основа зачастую становится причиной непоправимых последствий при эксплуатации постройки.

Ленточный фундамент представляет собой железобетонную полосу, заложенную по периметру здания. При этом укладка ленты выполняется под наружные и внутренние стены, что способствует сохранению формы их поперечного сечения. Технология устройства ленточного фундамента не отличается особой сложностью. Однако, по сравнению со столбчатым типом, для возведения данной конструкции требуется больше времени и строительного материала.

Область применения ленточного фундамента достаточно обширная. Его часто используют:

  • при возведении зданий с бетонными и кирпичными стенами с высоким показателем плотности (более 1300 кг/куб.м.);
  • для построек с тяжёлыми перекрытиями (монолитные либо сборные железобетонные);
  • при строительстве домов на участках с неоднородной почвой (для равномерного распределения нагрузки на стены);
  • если в здании планируется обустройство подвала.

Особенности расчета

Перед тем как собирать опалубку для фундамента, следует заранее рассчитать необходимое количество материала, тогда получится уложиться в бюджет, и не придется докупать доски уже в процессе строительства. Чтобы правильно посчитать пиломатериалы, нужно учитывать такие факторы:

  • измерить точную длину периметра фундамента и высоту заливки;
  • разделить общую длину периметра на длину одной доски, чтобы узнать, сколько досок потребуется для одного ряда;
  • разделить высоту будущего фундамента на ширину одной единицы пиломатериала, и выяснить требуемое количество изделий по вертикали;
  • умножить полученные показатели по длине и высоте, и вывести общее количество досок.

При продаже доски, как правило, измеряются в кубометрах, чтобы узнать, сколько единиц в одном кубе, проводят следующие расчеты:

  • определяют объем одной доски, перемножая ее длину, ширину и толщину;
  • затем делят кубический метр на полученное число.

Узнав, сколько досок в одном кубическом метре, подсчитывают необходимый объем для своего конкретного случая. Для этого общее количество досок, которые будут нужны для опалубки под фундамент, делят на их количество в одном кубометре. Расчет также можно произвести по формуле. Например, общая длина периметра будущей конструкции равняется 100 метрам, а высота – 70 сантиметрам. Оптимальная толщина пиломатериала для такой опалубки – 40 миллиметров. Тогда нужно умножить 100×0,7×0,04, в результате необходимый объем составит 2,8 кубических метра.

А также для создания опалубки понадобятся такие материалы:

  • бруски;
  • фанера;
  • полиэтиленовая пленка;
  • крепежные элементы – саморезы.

Возможные неприятности некачественной сборки

К любой работе нужно подходить с максимальной ответственностью, следить за качеством исполнения. В случае нарушения правила, на исправление ошибок потребуется сил больше, чем было затрачено во время монтажа. Разберем три варианта ошибок при сборке.

  • Если установлено недостаточное количество распорок, возможно вспучивание опалубки. Упущение чревато неровным исполнением фундамента. Если ошибка обнаружена на ранней стадии, рекомендуется исправлять по горячим следам.
  • Деформация обнаружена на вторые сутки. Необходимо ждать полного схватывания бетона, приступать к разборке. Когда щиты будут сняты, приступайте к снятию бугров перфоратором.

Устройство и требования

При строительстве опалубки для монолитных фундаментов необходимо руководствоваться общепринятыми стандартами и требованиями, изложенными в СНиП 52-01-2003 (СП 63.13330.2018), а также пользоваться рабочими чертежами.

Материал, вариант конструкции и способы крепления выбирают с учетом требуемой устойчивости и жесткости относительно напора раствора в процессе бетонирования. При этом опалубка должна обеспечивать проектное положение монолитной плиты по высоте и точность ее размеров.

Конструкция должна быть прочной и не допускать утечки цементного молока через щели и швы. Для этого все зазоры перед бетонированием должны быть тщательно заделаны. Чтобы облегчить процедуру распалубки, внутреннюю поверхность щитов смазывают цементным раствором, гидрофобным составом, либо другой антиадгезионной смесью.

Местные неровности на плоскости опалубки не должны быть больше, чем 3 мм. Заливая бетон, строители должны контролировать состояние вспомогательной конструкции, чтобы вовремя предотвратить деформации, которые могут возникнуть под давлением раствора.

Ошибки при строительстве фундамента, которых следует избегать

Если основание установлено надёжно, здание простоит долго и не потрескается. Ошибки допускаются на разных этапах:

  • при проектировании возможен неправильный расчёт типа конструкции и соответственно, снижение несущей способности фундамента;
  • при заливке основания зачастую используется некачественный и непрочный материал;
  • на этапе установки опалубки отдельные элементы могут быть закреплены недостаточно хорошо, в результате чего при заливке бетона вся конструкция течёт;
  • при установке гладкой арматуры возникают проблемы, в идеале она должна быть толще 12 мм и заложена в несколько слоёв;
  • при заливке бетона ошибка всего одна, но весьма распространённая – использование неподходящего состава.

ФОТО: assets.shedesign.ru Здание простоит очень долго, если фундамент установлен правильно

Варианты армирования прямых углов и мест примыканий

Угловые элементы ленточного фундамента испытывают наибольшие нагрузки после возведения здания. Поэтому от того, насколько качественно выполнено армирование этих участков фундамента будет зависеть надежность и долговечность всего сооружения. Простая вязка продольных элементов арматуры под прямым углом недопустима, так как такой способ не обеспечивает дополнительной прочности. Есть три основных метода армирования угловых частей и мест примыканий для ленточных фундаментов:

Первый способ

Основная внешняя продольная арматура загибается под 90 градусов. Внутренние продольные прутки также загибаются под 90 градусов и крепятся проволокой к внешним продольным пруткам. Величина загнутой части внутренних прутков должна равняться 50 диаметрам продольной арматуры. Такие же операции необходимо провести на всех горизонтальных уровнях армирующего каркаса.

Шаг вертикальных (поперечных) арматур в угловых элементах и местах примыканий должен составлять 0,5 основного шага. Это же требование к шагу относится и ко всем остальным методам армирования угловых частей и мест примыканий.

Второй способ

Этот метод анкеровки в угловых соединениях и местах примыканий для изготовления металлического каркаса считается наиболее простым и часто используется. Если длины продольных прутьев не хватает, чтобы их загнуть, применяют Г-образные крепящие элементы. Длина каждого плеча такого элементов должна составлять не менее 50 диаметров основной арматуры. Внешние продольные прутки связываются одним Г-образным элементом между собой. Каждый внутренний продольный элемент соединяется с внешним прутком арматуры с помощью Г-образного элемента. Для армирования одного углового соединения потребуется три Г-образных хомута на каждый продольный уровень каркаса. Для места примыкания необходимо по два таких элемента на каждый уровень.

Третий способ

Чтобы сделать металлический армирующий каркас более прочным устанавливаем в углах и местах примыканий П-образные элементы. Ширина таких элементов соответствует ширине армирующего каркаса, а длина – не менее 50 диаметров продольного арматурного прутка. Эти элементы вяжутся к основным продольным прутьям открытой частью буквы «П» по направлению от угла. Для армирования одного угла требуется два таких элемента (на каждом горизонтальном уровне), для места примыкания по одному элементу на каждый уровень.

Заключение

Для малоэтажного строительства предлагаются блоки меньшего формата, которыми очень удобно пользоваться при самостоятельной работе. Малый вес изделий избавляет от необходимости постоянного использования грузоподъёмной техники. Наибольшая ценность данного вида опалубки заключается в том, что бетонные блоки рассчитаны на высокие нагрузки и могут воспринимать их до того, как бетонная заливка наберёт необходимую прочность. Их использование позволяет сократить сроки строительства, потому что вместо положенных 28 суток достаточно выждать всего 3-5 дней – и можно приступать к возведению стен.

В заключение – нюансы бетонирования

За счет приличной массы бетонная смесь оказывает большое давление на стенки опалубочных конструкций (куб железобетона весит не менее 3500 кг). Чтобы заливка прошла успешно, выполните несколько рекомендаций:

  1. Главное – соберите прочную и надежную опалубку, не жалейте материалов на опоры и растяжки.
  2. Нельзя использовать в качестве подпорки щита рыхлую землю из ямы – бетон легко сдвинет насыпь и выдавит ограждение.
  3. Заблаговременно подготовьте ремонтный комплект из нескольких досок, брусьев и гвоздей. Если конструкция не выдержит и случится прорыв бетонной массы, вы сможете быстро залатать дыру и подпереть стенку.
  4. Количество смеси заказывайте с запасом 0,5—2 куба (в зависимости от размеров монолита), чтобы гарантированно залить весь фундамент. Заранее найдите применение излишку бетона, например, сделайте основание забора или ступени крыльца.
  5. Заливку производите слоями толщиной 50 см, смесь уплотняйте вибраторами либо вручную – металлическими стержнями.

Спустя 2—3 недели после укладки бетона опалубку можно снимать, перекусывая снаружи проволочные стяжки. Дальнейшие работы начинайте через 28 дней, когда монолит окончательно застынет. Чтобы избежать ошибок при сборке опалубочных элементов, просмотрите последнее видео:
